2022年1月9日下午,我院顺利完成总配电房由一用半备到一用全备的升级,进一步满足了临床防备突发停电事故的要求。
当前医院供电电源由1-4号4台变压器提供,主路供电时4台变压器全部正常供电,当启用备用供电电源时只有1号和3号两台变压器能正常供电。常规情况下,完成一用半备到一用全备的升级需要在2-4号变压器停电2小时的情况下进行操作。1号变压器提供院内照明供电, 3号变压器负责提供院内大部分医用设备的供电,长时间的停电势必影响正常诊疗秩序。
为了尽可能缩短院内停电时间,我院成立分管院长为总指挥,总务科、电工班人员为主要成员的配电房升级工作小组。经过前期研讨分析,工作组决定在停电升级期间由1号变压器带3号变压器完成供电,将停电时间由2小时缩短到5分钟以内。但是两台变压器之间的“母联开关”自医院启用至今从未开启过,是否可以顺利完成变压器的连接成了关键问题。为此,工作小组制定了详细的实施方案和应急预案,小组人员提前1天通知到相关科室做好停电准备,联系了供电部门切电当日出动应急供电车进行用电保障。

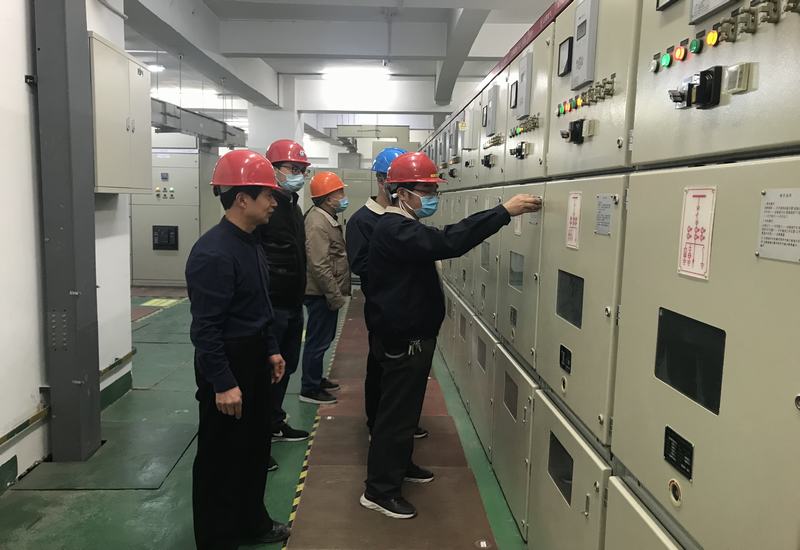

1月9日下午2点,全院中层干部全部到岗,工作小组准备就绪。随着总指挥一声“开始切换”的号令,仅短短3分钟,1号变压器成功带动了3号变压器开始工作,急诊室的照明灯更是只忽闪了一下就恢复到正常状态。
经过电工班人员的默契配合、熟练操作,下午15:20配电房一用半备到一用全备的升级顺利完成!15:40,又是一声“开始切换”,两分钟的时间,3号变压器成功脱离1号变压器,4台变压器同时恢复正常供电!临床诊疗均无影响,全院工作秩序井然!
一群人,一个休息日,默默完成了一项艰巨的任务。感谢你们的付出!
